Nowa siedziba szkoły

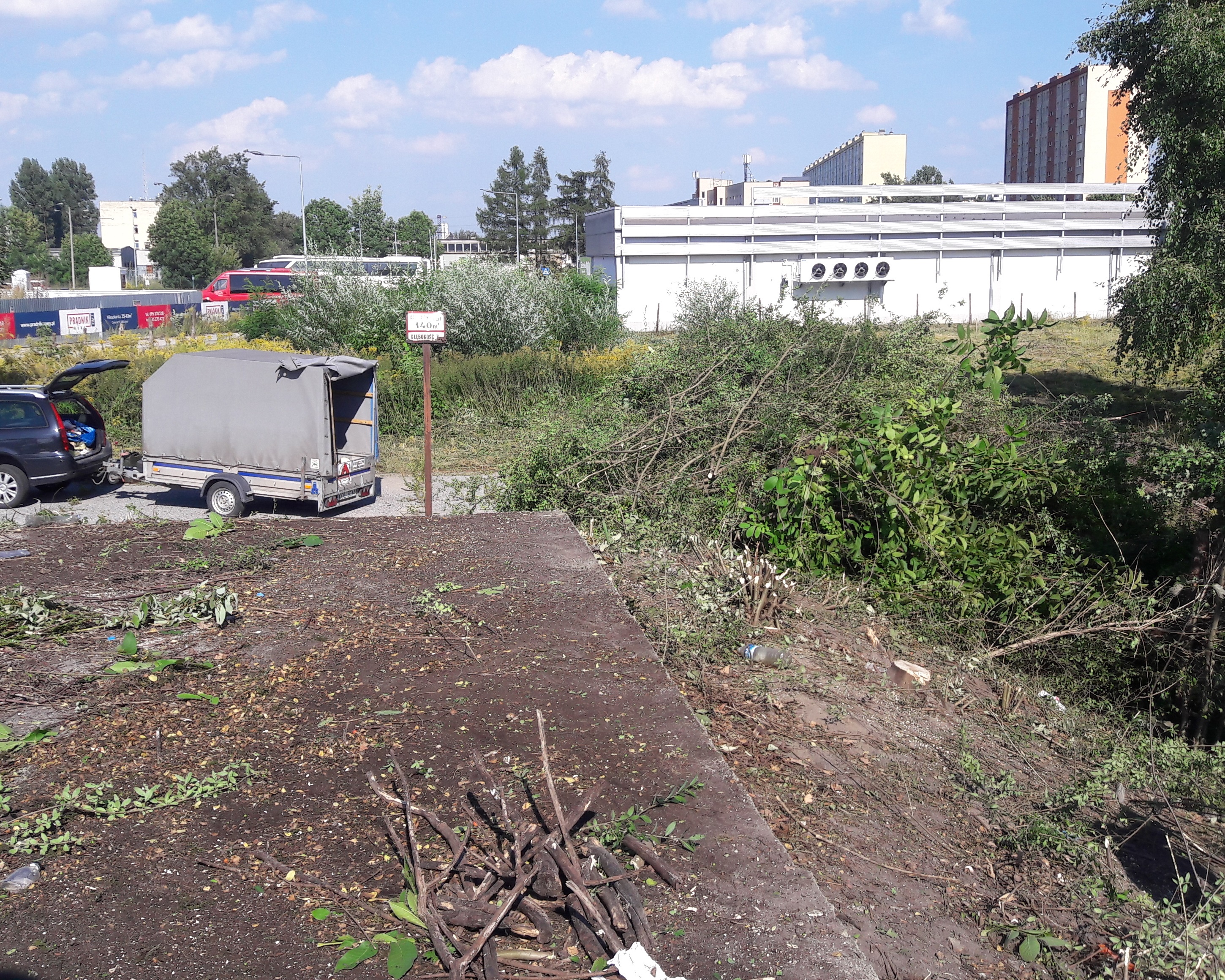

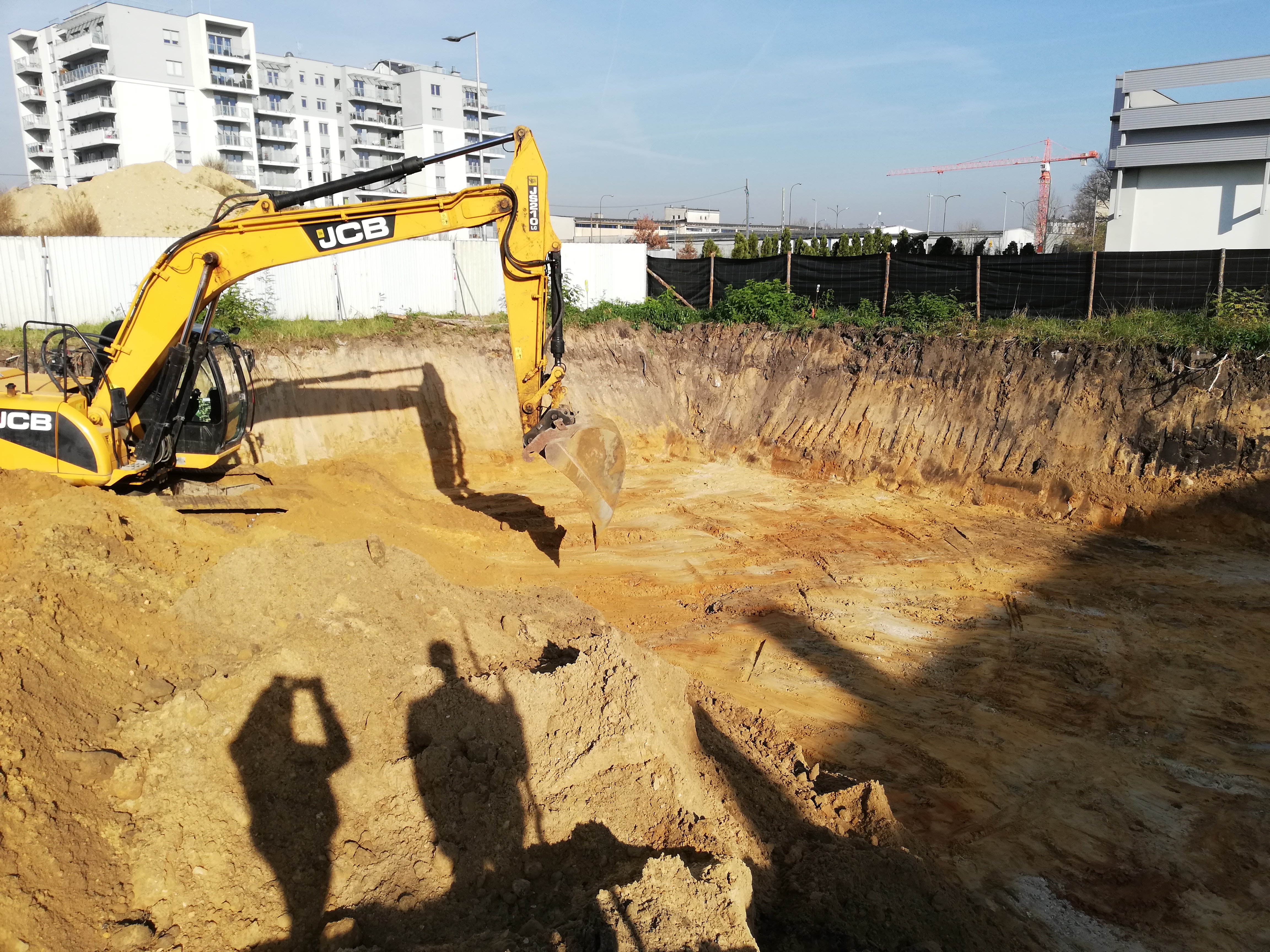

24 października 2018 r. rozpoczęliśmy budowę nowej siedziby szkoły przy ul. Pachońskiego w Krakowie. Budynek został zaprojektowany tak, aby zwiększyć komfort i bezpieczeństwo dzieci. Na sześciu kondygnacjach znajdują się: duże, przestronne sale lekcyjne i pracownie, hala widowisko-sportowa, sala lustrzana, amfiteatr, a także kuchnia ze stołówką.
Poniżej można zobaczyć postęp prac budowlanych w formie „dziennika budowy” i relacji fotograficznej.
Inwestycja zakończyła się w połowie sierpnia 2020 r., a już 1 września 2020 r. uczniowie Prywatnej Szkoły Podstawowej i Liceum Ogólnokształcącego im. Noblistów Polskich w Krakowie rozpoczęli zajęcia w nowym budynku.
Dziennik budowy
10 maja 2019

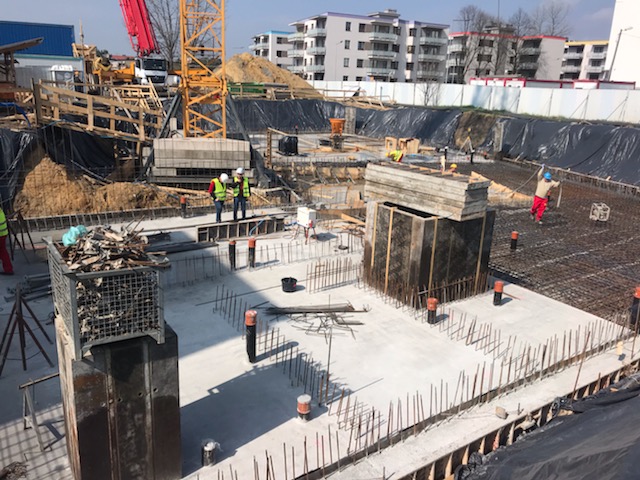

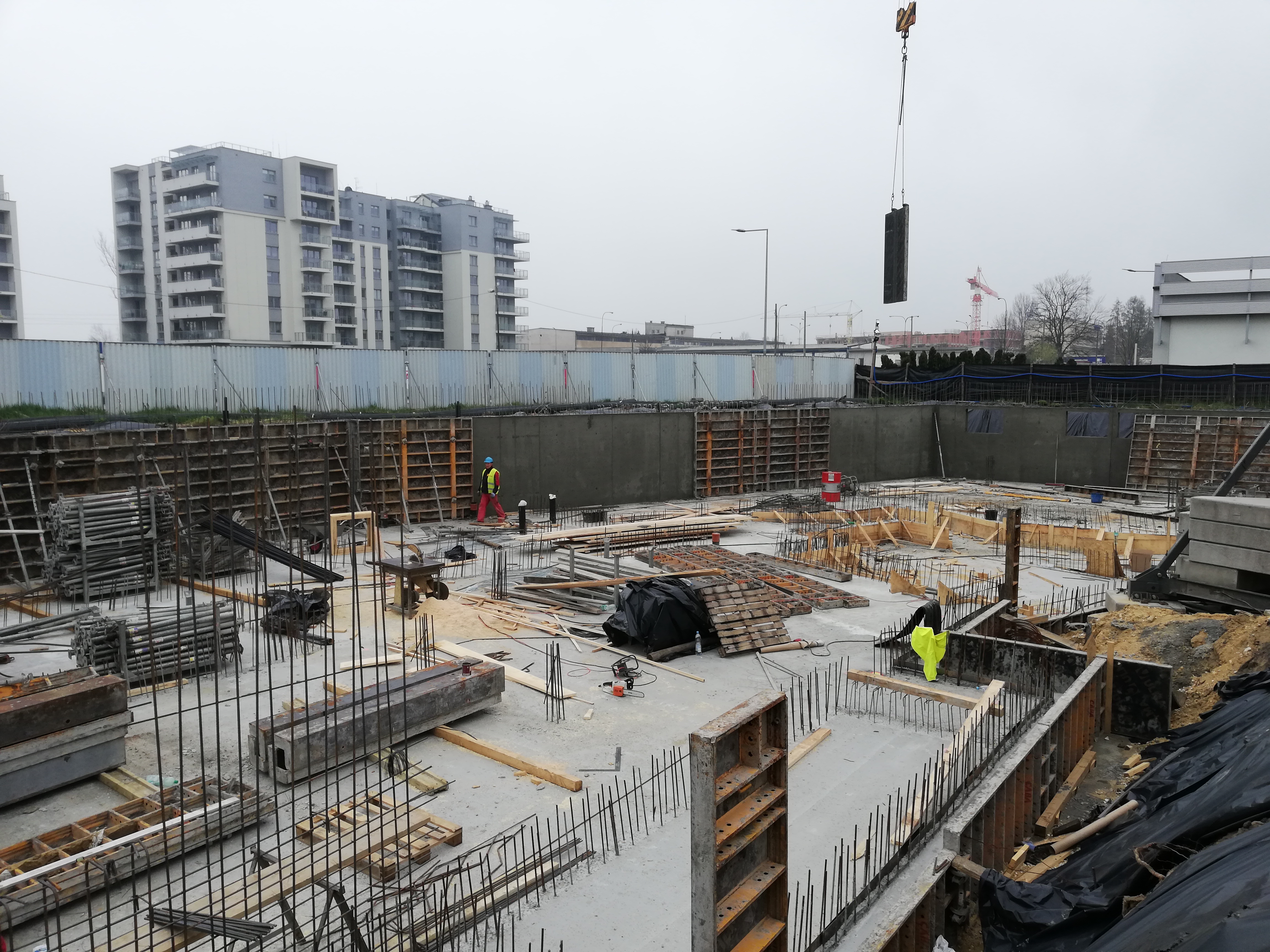

Zakończono wylewanie ścian na poziomie piwnicy. Widać już powierzchnie pomieszczeń w najniższej kodygnacji budynku.
8 czerwca 2019
Ukończono strop między piwnicą a parterem. Zbudowano ściany nośne parteru.
4 lipca 2019
Ukończono strop między parterem a pierwszym piętrem. Zbudowano ściany nośne pierwszego piętra. Rozpoczęto zbrojenie stropu między pierwszym a drugim piętrem.
23 lipca 2019
Ukończono strop między pierwszym a drugim piętrem. Zbudowano ściany nośne drugiego piętra. Rozpoczęto murowanie ścian działowych w piwnicy i na parterze.
12 sierpnia 2019
Ukończono strop między drugim i trzecim piętrem. Zbudowano ściany nośne trzeciego piętra. Trwają prace związane z murowaniem ścian działowych na parterze i pierwszym piętrze.
30 sierpnia 2019
Ukończono strop między trzecim i czwartym piętrem (dach głównego budynku). Rozpoczęto budowę sali widowisko-sportowej - ostatniej kondygnacji. W budynku trwa murowanie ścian działowych oraz rozprowadzanie instalacji wod-kan i wentylacji.
16 września 2019
Ukończono budowę sali widowisko-sportowej. Trwają prace wykończeniowe na dachu budynku. Trwa murowanie ścian działowych oraz rozprowadzanie instalacji wod-kan i wentylacji.

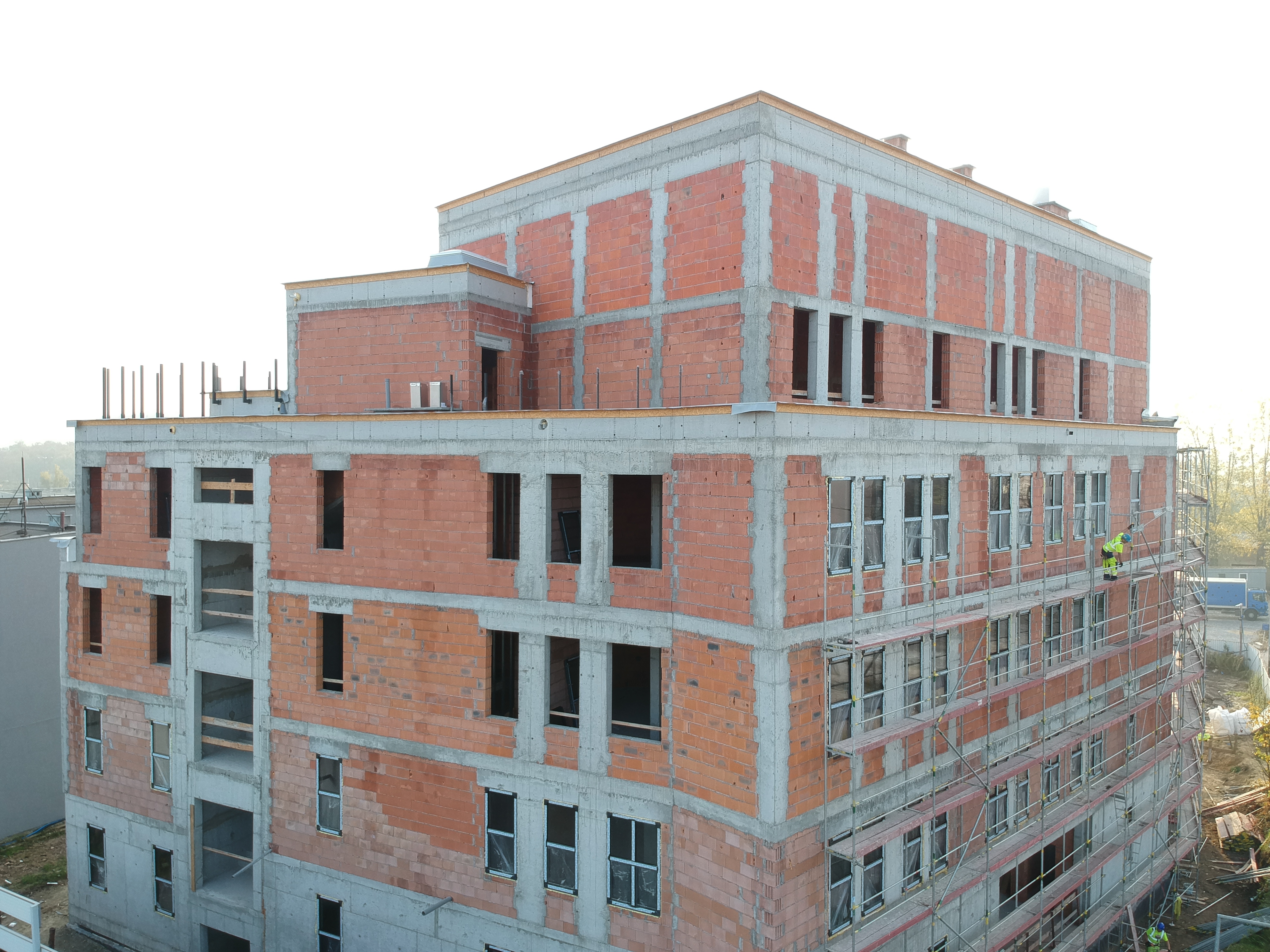

25 października 2019
Wykonano izolację dachu i tarasów widokowych. W budynku trwa rozprowadzanie instalacji wod-kan, wentylacji oraz elektrycznych. Trwa montaż okien. Rozpoczęto prace związane z elewacją budynku.
30 grudnia 2019
Wykonano elewację budynku od strony północnej i wschodniej. Zamontowano okna i konstrukcje aluminiowe. W budynku trwa rozprowadzanie instalacji wod-kan, wentylacji oraz elektrycznych. Ukończono wylewki i tynki na 1 piętrze.
20 kwietnia 2020

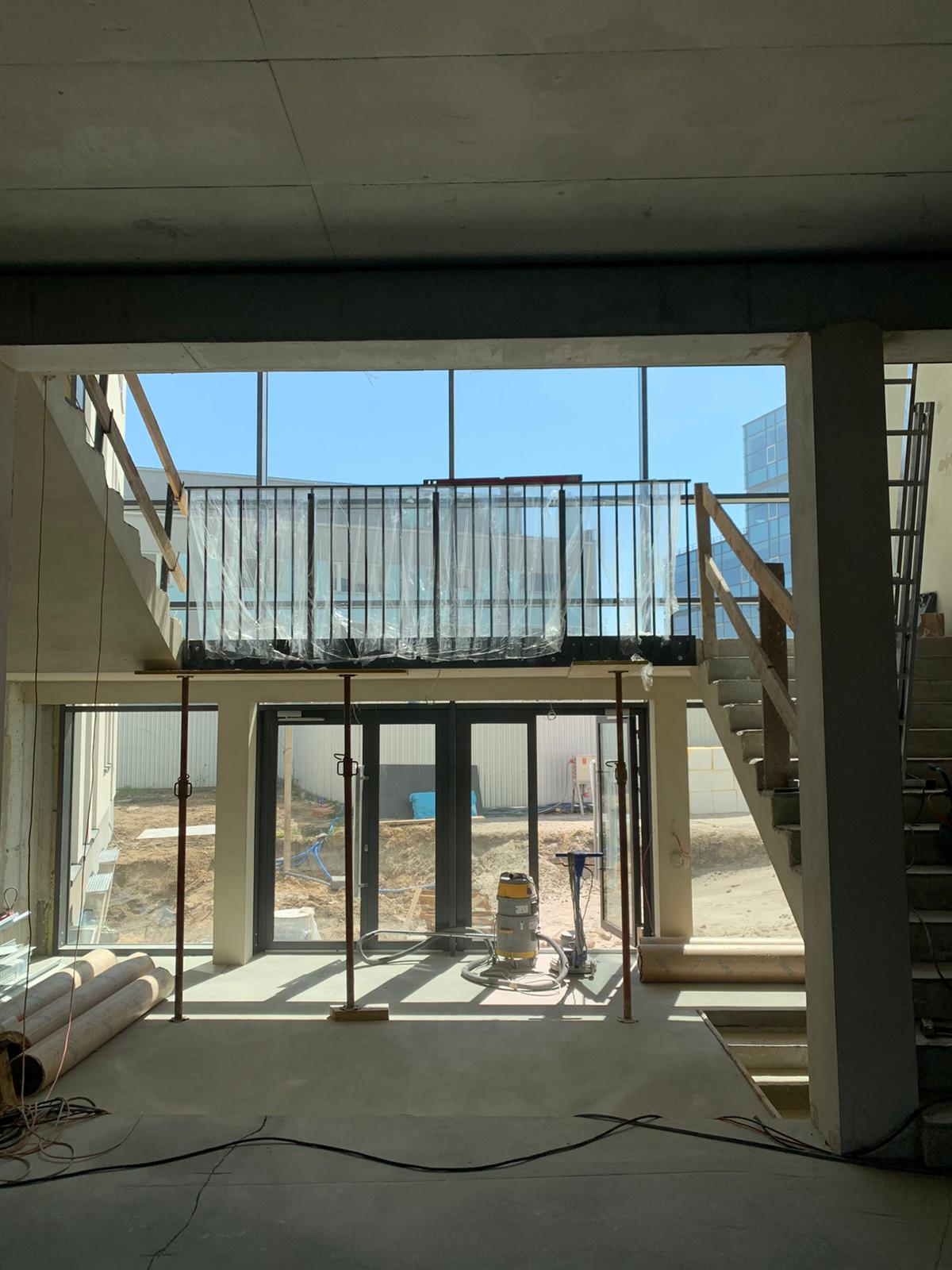

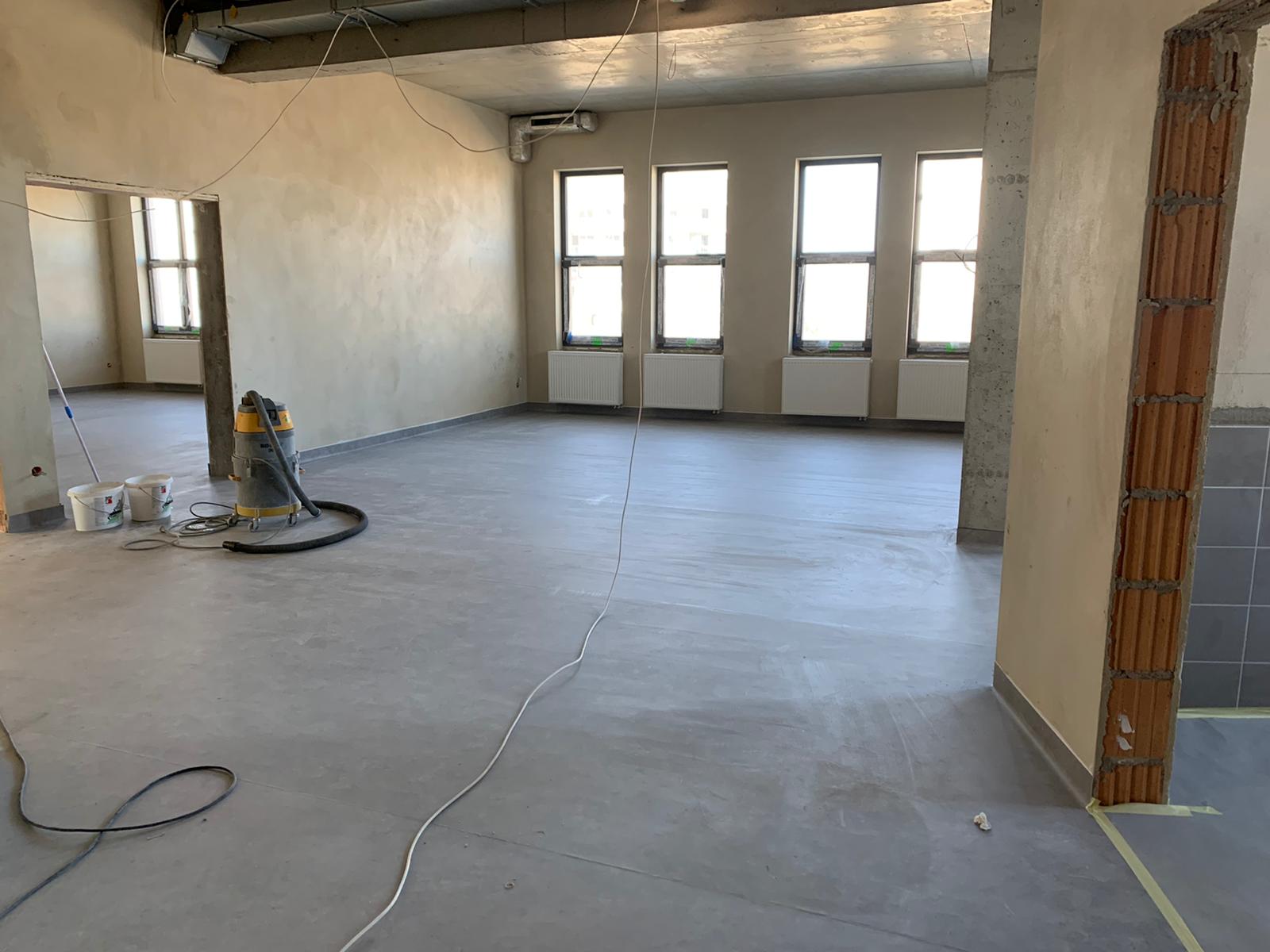

Wnętrze budynku: ukończono wylewki i tynki na pięciu kondygnacjach. Na parterze i I piętrze zakończono zabudowy, w łazienkach położono flizy, a na podłogach korytarzy i klas – tarket. Rozpoczęto montaż balustrad. Na II piętrze wykonywane są zabudowy. W całym budynku trwa montaż instalacji niskoprądowych oraz biały montaż elektryczny. Ukończono montaż windy. W lutym zainstalowano i podłączono kaloryfery na trzech kondygnacjach.
Teren zewnętrzny: wyłączając główne wejście, ukończono elewację budynku. Została wykonana instalacja kanalizacyjna i deszczowa wokół budynku. Zamontowano balustrady na dachu rekreacyjnym oraz technicznym.
1 września 2020 r.
Prywatna Szkoła Podstawowa i Prywatne Liceum Ogólnokształcące im. Noblistów Polskich w Krakowie rozpoczyna swoją działalność w roku szkolnym 2020/2021 w nowej siedzibie przy ul. Pachońskiego 5m.
